福鼎时代专线已开工30基 确保投产前启用

nd.fjsen.com  2021-05-07 09:12:30 蔡雪玲 卓欢欢 来源:闽东日报  我来说两句

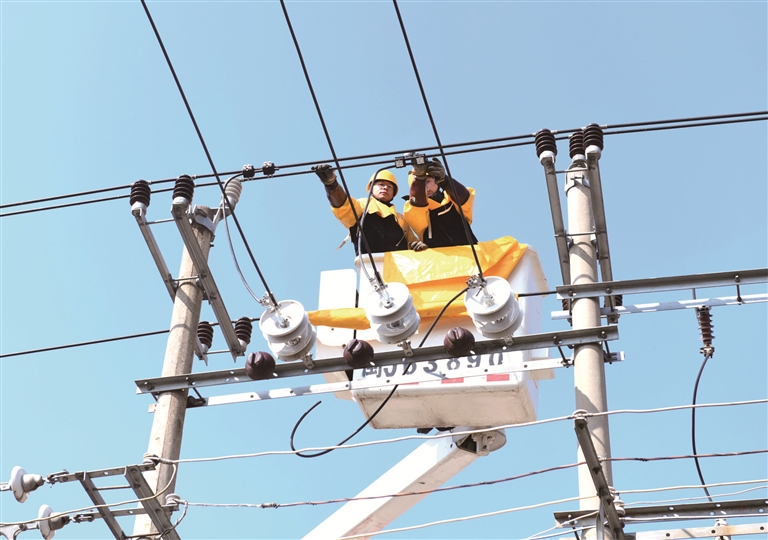

图为4号临时施工变带电搭接

5月6日,在福鼎白琳镇500千伏棠园变电站工程施工现场,工人们正紧锣密鼓进行变压器主体安装与组立。“目前变电站部分土建施工完成80%,已进入电气安装施工和立塔,计划今年6月导地线架设。”福鼎供电公司副总经理卓继雄说道。福鼎时代项目220千伏线路共69基/30.33公里,去年12月接到任务后,福鼎供电公司节假日不停工,克服现场恶劣的施工条件,集中力量加快工程建设进度,计划用半年的时间抢下两年半的建设任务,赶在锂离子电池项目10月竣工投产前投入使用。(闽东日报 蔡雪玲 卓欢欢 摄)
