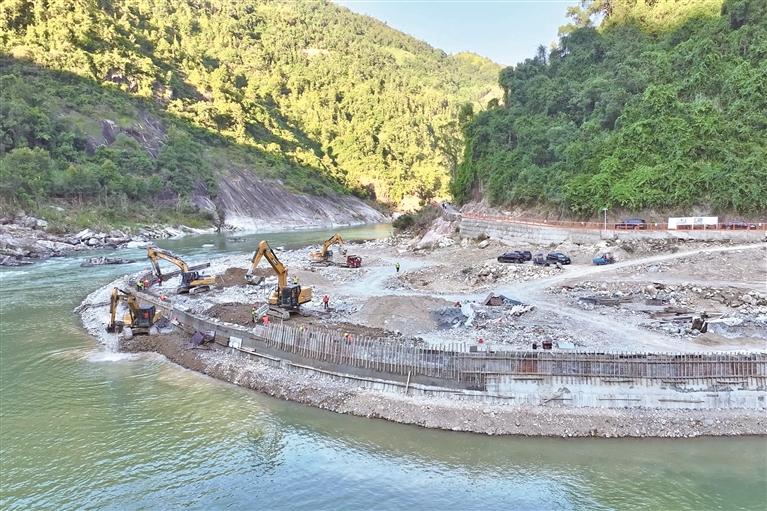

10月18日,在福安市上白石镇交溪流域的福建上白石水利枢纽工程施工现场机械轰鸣、车辆穿梭,施工团队紧抓秋季晴好天气,有序开展挡墙支模、场地平整等施工作业,在绿水青山之间掀起项目建设热潮。 “当前工程重点推进混凝土拌和站、钢筋加工场挡墙施工及场地平整工作。挡墙作为拌和站、钢筋加工厂抵御河道水流冲刷的关键防护构筑物,项目严格对照设计标准分层规范施工,同步落实防渗处理等配套工艺,全面筑牢后续导流隧洞主体工程钢筋加工、混凝土连续供应的设施保障。”福建上白石水利枢纽工程准备工程项目经理杨树军介绍,与此同时,现场机械设备同步开展场地平整、场内建材倒运等作业,全力加快配套工程建设进度。 据了解,福建上白石水利枢纽工程为“两省一部”联合批复的国家重大水利工程,已纳入国家“十五五”规划纲要。项目为大型水库工程,正常蓄水位175米,最高坝高133.3米,总库容2.48亿立方米,电站总装机容量156兆瓦,年发电量可达4.12亿千瓦时,工程总投资估算41.62亿元。项目建成后,将联动下游堤防体系提质升级,可将城区防洪标准由20年一遇提升至50年一遇,有效根除区域洪涝隐患,解决区域60多万群众的洪涝之患。 目前,该项目正稳步推进施工准备工程建设,全部准备工程计划于2027年10月完工,完工后将正式启动主体工程施工,项目整体总工期为54个月。(闽东日报记者 缪星 通讯员 蒲允静 文/图) |
