重磅消息!垃圾焚烧发电厂两炉一机即将全面投入72+24小时试运!

2020-12-04 08:25:42  作者:   来源:赛岐之声   责任编辑:王予捷

1号炉

即将投入运行!

面对日益严峻的“垃圾围城”现状,垃圾焚烧发电是处置生活垃圾的最佳解决手段,具有生活垃圾“减量化、无害化、资源化”处理的优势,逐步引起国家高度重视与关注。

为响应国家号召,践行习近平总书记生态文明思想,奋力打好污染防治攻坚战,2018年3月福安市(赛岐)生活垃圾焚烧发电厂项目开始启动,选址坐落于福安市赛岐镇廉首村梅洋地块,占地面积102.95亩,采用BOT(建设-经营-转让)营运方式,经营期限30年,项目建设总投资34893.28万元。

截止目前,2号炉已于9月28日启动调试,1号机组10月1日已并网发电。随着1号炉即将投入使用,全厂将开始两炉一机72+24小时(即新安装完成的机组要连续运行72小时,还需要完成满负荷运行24小时,期间不能出现故障停机)试运,日处理生活垃圾可达600吨,年平均处理量21.9万吨,年对外供电达6000余万度,节约标煤2万吨。这意味着将进一步解决福安市发展所带来的日益突出的生活垃圾污染处置难题,改善人居生活环境,促进社会经济、生态环境的可持续发展,为厚植福安市生态优势提供坚实环卫保障。

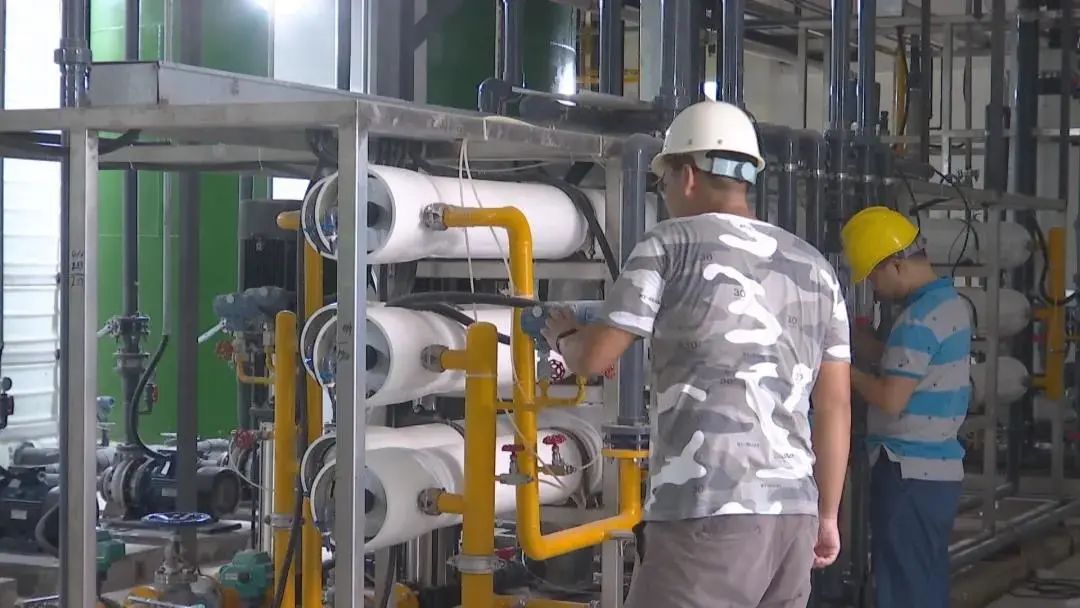

垃圾焚烧发电厂不仅在于追求经济效益和运营效益,对于设备运行的安全性和实效性更应加以重视。为满足24小时不间断生产用水使用需求,赛岐镇再造一千吨的蓄水池,该项目目前已经开工建设,工期为一个月,投入使用后可保障发电厂两炉一机安全、有序运行。

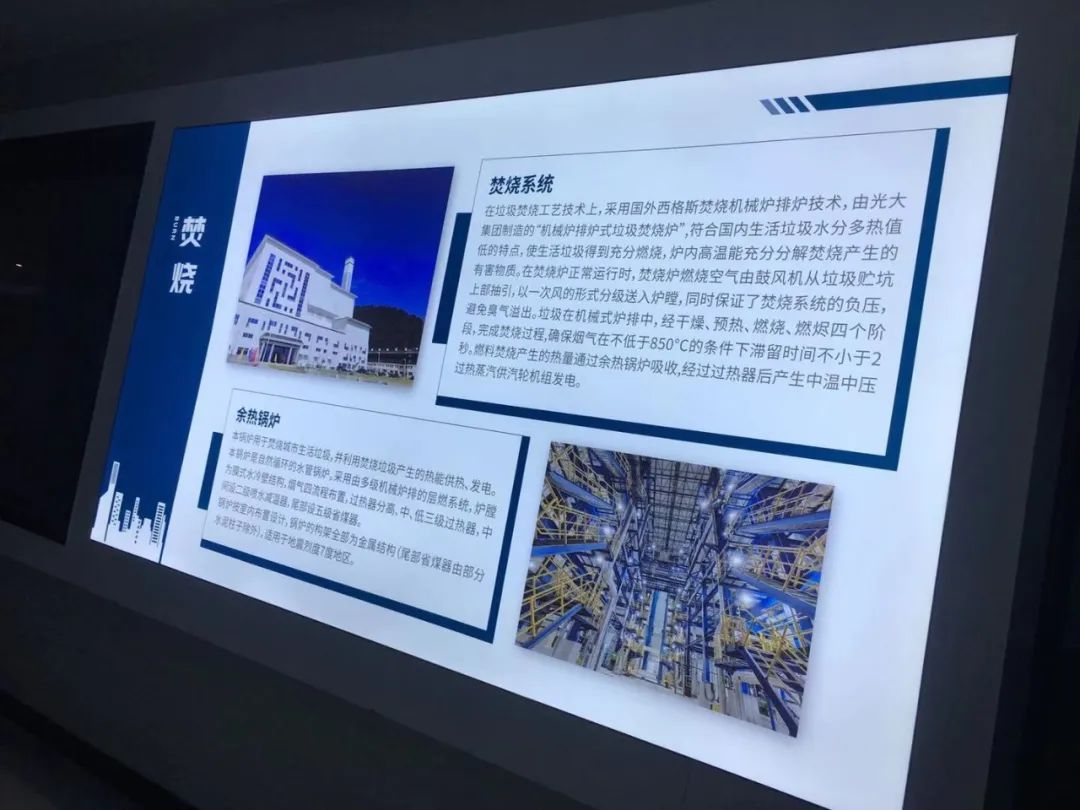

将垃圾变废为宝的同时,福安市(赛岐)生活垃圾焚烧发电厂也将环保放在第一位,采用“机械炉排炉式垃圾焚烧炉+余热锅炉+汽轮发电机组+组合工艺烟气处理装置脱酸+喷射系统+布袋除尘”先进新型工艺,保证垃圾焚烧的稳定性和充分性,能充分分解焚烧产生的有害物质,烟气排放完全达到国家环保部门及福建省的控制标准。新型飞灰固化系统处理设施可使焚烧产生的飞灰得到完全无害化处理,焚烧产生的炉渣会进入项目配套的炉渣处置场进行处理。

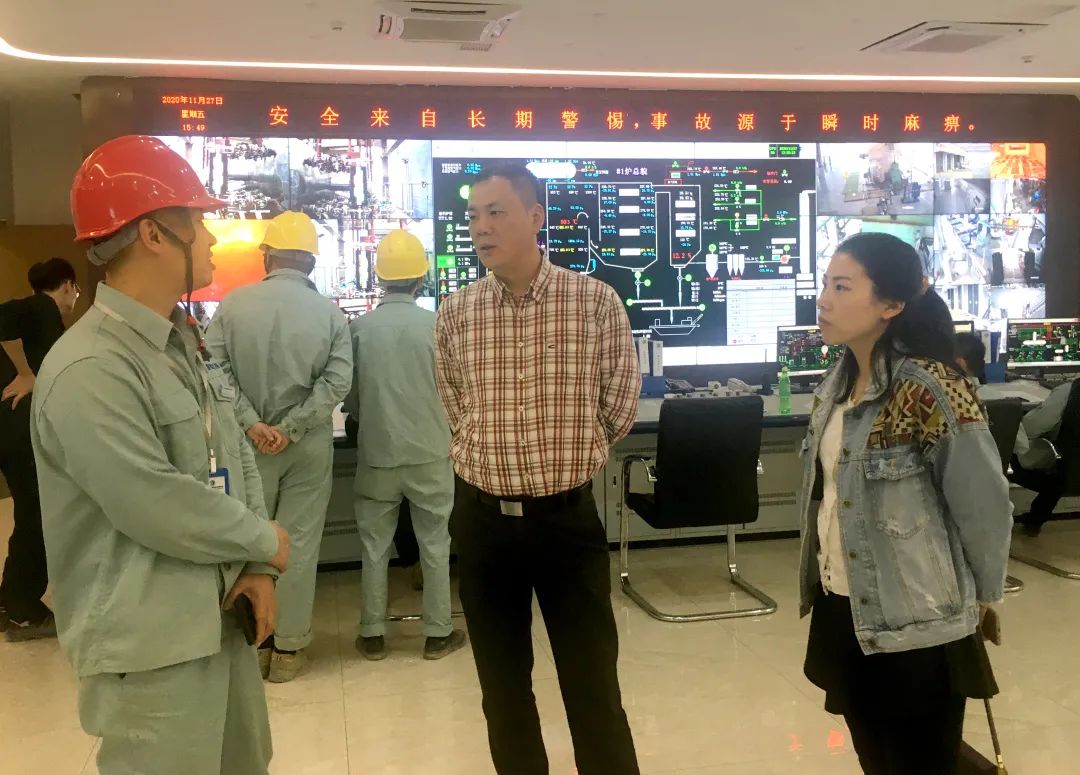

同时,为确保顺利完成机组72+24小时满负荷试运行,赛岐镇政府将加强监督力度,发挥指挥棒作用,引导相关部门精心策划,科学部署,周密安排各项工作,加强员工管理,认真盘点及果断处理试运过程中出现的各项问题,确保垃圾焚烧发电厂的安全运营。各部门也将明确分工、齐心协力,推进各项工作有条不紊进行,以确保高标准完成整套试运工作。

更多>>宁德要闻
更多>>民生要闻
更多>>新闻图片
  • 三天
  • 一周
  • 一月
点击排行
关于我们 | 广告服务 | 网站地图 | 网站公告
国新办发函[2001]232号 闽ICP备案号(闽ICP备05022042号) 互联网新闻信息服务许可证 编号:35120170001 网络文化经营许可证 闽网文〔2019〕3630-217号
信息网络传播视听节目许可(互联网视听节目服务/移动互联网视听节目服务)证号:1310572 广播电视节目制作经营许可证(闽)字第085号
网络出版服务许可证 (署)网出证(闽)字第018号 增值电信业务经营许可证 闽B2-20100029 互联网药品信息服务(闽)-经营性-2015-0001
福建日报报业集团拥有东南网采编人员所创作作品之版权,未经报业集团书面授权,不得转载、摘编或以其他方式使用和传播
职业道德监督、违法和不良信息举报电话:0591-87095403(工作日9:00-12:00、15:00-18:00) 举报邮箱:jubao@fjsen.com 福建省新闻道德委举报电话:0591-87275327
