国网宁德供电公司:抢晴天战雨天 全力打好配网改造攻坚战

2023-07-25 16:36:41  作者: 郑瑞振   来源:东南网   责任编辑:王予捷

东南网7月25日讯(通讯员 郑瑞振)盛夏时节,开车从宁德蕉城区八都收费站下高速,跟着路边指示牌,沿着右边村道往前走,福口村、上坂洋村、洋头村依次映入眼帘,而今天的配网改造现场,就跟这三个村庄息息相关。

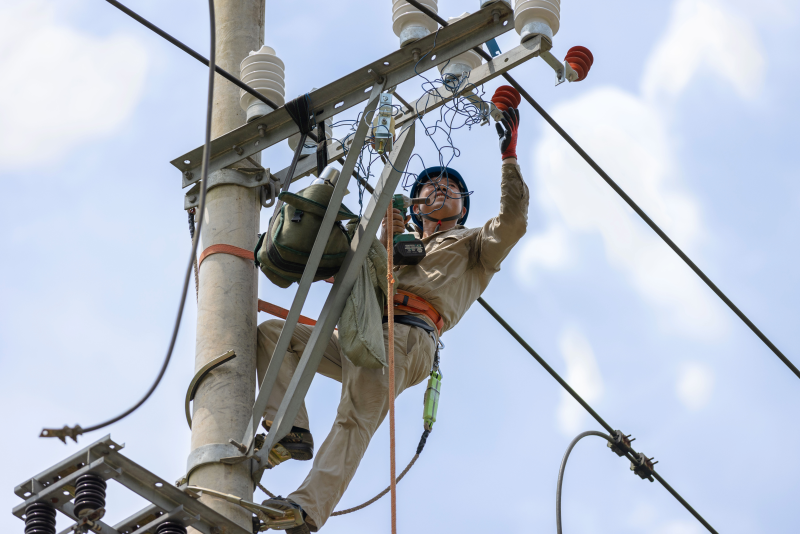

“今天的主要任务为完成10千伏福口分线#043杆至#048杆的导线更换,将其线径从95平方毫米更换为240平方毫米,拆除福口分线#049杆至#058杆的旧杆及导线,并完成10千伏新建联络线#048杆至#080杆T接送电工作。”7月21日,在宁德蕉城区35千伏八都变10千伏仁后线10千伏长坛线联络新建工程现场,国网宁德供电公司城供中心工程班于化龙对笔者说道。

据了解,宁德蕉城区35千伏八都变10千伏仁后线与10千伏长坛线联络新建工程为宁德公司配网迎峰度夏项目,改造线路全称为9.87公里,当天工程量约为整个工程量的36%,现场改造线路长度约为3.5公里,跨越37基杆塔,其中,除了导线更换之外,还需要新立电杆2基,并拆除旧电杆12基。

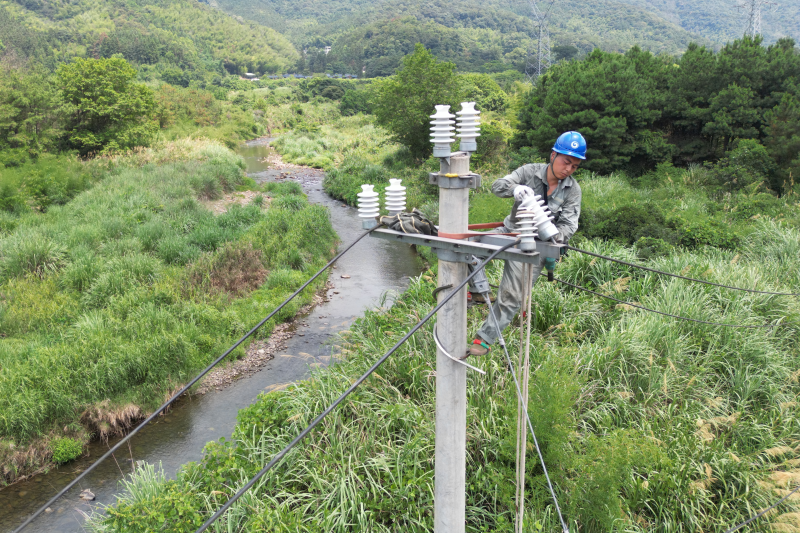

本次10千伏线路施工为停电作业,涉及八都镇福口村、上坂洋村2个台区共200余户居民,而洋头村位于当天改造线路的末端,利用发电车并进行带电作业进行保电,最大限度保证老百姓生活不受影响,此次升级改造将大大提升该区域的供电可靠性,极大改善线路状况,更好地满足当地群众的用电需求。

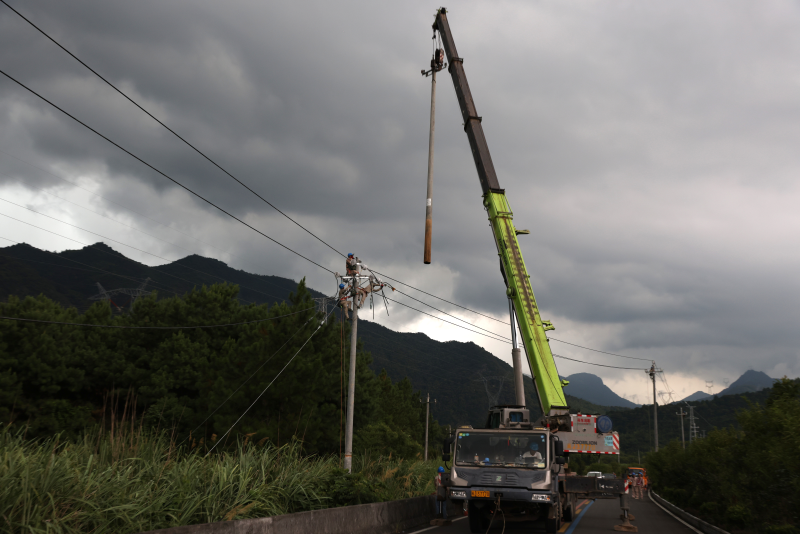

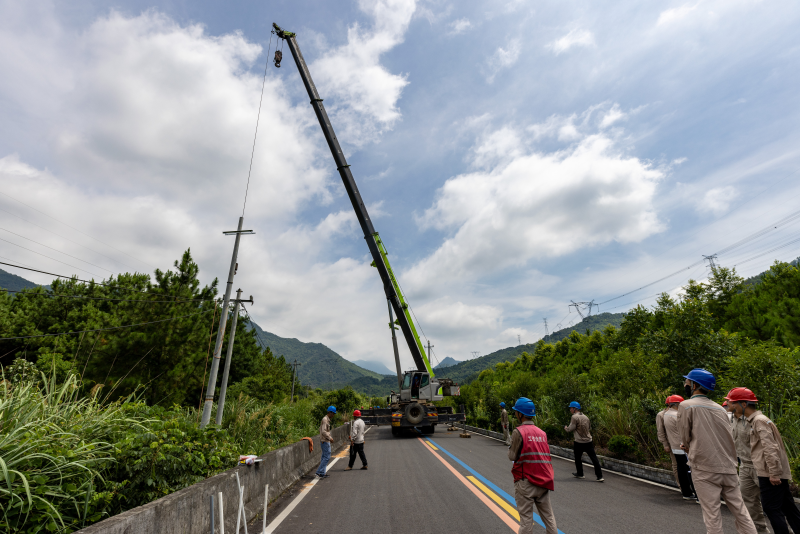

为了保证电网改造工程有序推进,能够让当地群众当天晚上就用上电。鉴于作业现场点多面广,该公司提前勘查部署,制定作业方案,组织4个班组共55人在上午6点便早早来到现场做开工前的准备工作,进行联合施工。为了加快进度,公司还组织吊车进行机械化立杆作业,提高作业效率。

太阳炙烤着大地,多变的夏季天气,考验着现场的工作人员,上午还晴空万里,下午便天雷滚滚,下起瓢泼大雨,但现场工作人员毫不退缩,哪怕汗水夹杂着雨水,也无法浇灭他们心中的斗志,就餐的十几分钟便是他们现场仅有的休息时间,匆忙扒完快餐便继续紧张作业。

经过约10个小时紧张作业,当天晚上18时44分,导线更换后的线路全部完成送电。

更多>>宁德要闻
更多>>民生要闻
更多>>新闻图片
  • 三天
  • 一周
  • 一月
点击排行
关于我们 | 广告服务 | 网站地图 | 网站公告 |
国新办发函[2001]232号 闽ICP备案号(闽ICP备05022042号) 互联网新闻信息服务许可证 编号:35120170001 网络文化经营许可证 闽网文〔2019〕3630-217号
信息网络传播视听节目许可(互联网视听节目服务/移动互联网视听节目服务)证号:1310572 广播电视节目制作经营许可证(闽)字第085号
互联网出版许可证 新出网证(闽)字12号 增值电信业务经营许可证 闽B2-20100029 互联网药品信息服务(闽)-经营性-2015-0001
福建日报报业集团拥有东南网采编人员所创作作品之版权,未经报业集团书面授权,不得转载、摘编或以其他方式使用和传播
职业道德监督、违法和不良信息举报电话:0591-87095151 举报邮箱:jubao@fjsen.com 福建省新闻道德委举报电话:0591-87275327
全国非法网络公关工商部门举报:010-88650507(白)010-68022771(夜)
